ŞANTİYE YÖNETİMİNDE KALİTE KONTROL CHECKLİSTLERİ

Şantiye kalite kontrol mühendisi elinde ITP formu ile beton döküm öncesi donatı muayenesi yapıyor

Cuma öğleden sonra. Transmikserler 40 dakika sonra sahada olacak, kontrol mühendisi son turunu atıyor. Aks B/4 ile B/6 arasında döşemenin üst donatı aralığı 250 mm ölçülüyor; oysa onaylı projede 200 mm yazıyor. Etkilenen alan kabaca 18 m². Bu noktada iki yol var: ya beton emrini iptal etmek ya görmezden gelmek. Aradaki ince çizgi, dosyada hold point'in açık biçimde tanımlanmış olup olmamasına bağlıdır.

Checklist bir mühendisin hafızasını dışarı çıkarmasıdır. İyi liste, geçen yıl atlanan paspayını, dökümden iki gün sonra çatlayan kolonun sebebini, taşeronun unuttuğu su geçirmezlik bandını, kontrol amirinin saatlerce aradığı imza eksiğini tek tek satıra yazar. Yazılı olmayan kontrol, kontrol değildir; sözlü teyit hâkim önünde belge sayılmaz.

ITP İÇİNDE CHECKLIST NEREDE DURUR?

Şantiye kalite kontrol dünyasında uluslararası karşılığı oturmuş iki belge vardır: ITP (Inspection and Test Plan, Türkçe karşılığı muayene ve deney planı) ve onun altına bağlanan checklist'ler. ITP iş kalemi bazında kontrol mantığını kuran üst belgedir; checklist o mantığın sahada doldurulan satırlarıdır. ITP'siz checklist, neden imzalandığı belirsiz formdur; checklist'siz ITP ise sahaya inmeyen kuruntudur.

Tipik bir ITP satırı sekiz sütundan oluşur: faaliyet adı, referans (proje, şartname, standart), kabul kriteri, muayene metodu, sıklık, sorumluluk, kayıt belgesi ve kontrol noktası tipi. Son sütun en kritik olanıdır çünkü işlemin orada durup durmayacağını söyler. Türkiye'de yapı denetim mevzuatı çerçevesinde çalışan şantiyelerde bu yapı, Çevre, Şehircilik ve İklim Değişikliği Bakanlığı'nın yapı denetim düzenlemeleriyle uyumlu kurulduğunda hem iç denetim hem de dış denetim kolaylaşır.

ITP sütunları — minimum standart

SütunNe yazılırÖrnek
Faaliyetİş kalemi adı, etapBodrum perde donatısı
ReferansProje, şartname, TSS-201, TS 500, TS EN 13670
Kabul kriteriÖlçülebilir eşikPaspayı 30 mm ±5 mm
MetotGörsel, ölçü, deneyŞerit metre, mıknatıs paspayı
SıklıkFrekansHer kat, her döküm öncesi
SorumluRol kısaltmasıKKM (kalite kontrol mühendisi)
KayıtForm numarasıQC-BTN-01
Nokta tipiH / W / S / RH — hold point

HOLD VE WITNESS POINT NE FARK EDER?

Türk mühendisinin sahada en sık duyduğu cümlelerden biri "ben de buradayım, beraber bakalım" cümlesidir. Sorun şudur ki birlikte bakmak ile birlikte onay vermek aynı şey değildir. Uluslararası ITP literatüründe noktalar üç sınıfa ayrılır ve her birinin sonucu farklıdır:

  • H — Hold point (durma noktası): İlgili taraf gelip imzalamadan iş ilerlemez. Beton dökümü, kapalı hâle gelen donatı, gizli kalacak su yalıtımı bu sınıfa girer. Hold point ihlali geri dönüşsüzdür; kırım, sökme veya rapor gerektirir.
  • W — Witness point (şahit noktası): İlgili tarafa belirli bir bildirim süresi (genelde 24-48 saat) tanınır; gelirse şahit olur, gelmezse iş devam eder. Yapı denetim kontrol mühendisi davet edilir ama gelmezse kayıt düşülür, imalat sürer.
  • S — Surveillance (gözetim): Yetkili istediği zaman habersiz uğrayabilir. Sıkı bir mevcudiyet yoktur, ama caydırıcılık olarak çalışır.
  • R — Review (belge incelemesi): Sahada değil dosya üzerinden yapılan kontrol. Beton mukavemet raporu, çelik şahadetnamesi, kaynak prosedür incelemesi bu kategoridedir.

Türk yapı denetim sistemi içinde "yapı denetim raporu" denilen aşamalar fiilen hold point'tir. Temel demir kontrolü, beton döküm öncesi muayene, çatı izolasyonu öncesi tespit — her biri imza alınmadan bir sonraki aşamaya geçilmemesi gereken karşılıklı duraklardır. Bu mantığı projeye başlamadan ITP olarak kâğıda dökmek, ileride hem sözleşmesel hem mevzuat tarafında belge gücü oluşturur.

Şantiye kalite kontrol ofisi masasında doldurulmuş ITP formu hold point ve witness point sütunlarıyla görünüyor

BETON DÖKÜM ÖNCESİ MUAYENE FORMU (PRE-POUR)

Şantiyenin en yoğun trafikli formu beton döküm öncesi muayene formudur. Türk inşaat sektöründe yapı denetim kuruluşları zaten benzer bir form imzalar, ama tutarlılık her şantiyede aynı değildir. Eksiksiz bir pre-pour checklist genelde dört bölüm hâlinde toplanır.

Birinci bölüm — donatı muayenesi

  1. Çap kontrolü: Statik projeye göre kullanılan demir çapı, kumpas veya çap kalibratörü ile rastgele iki noktada teyit edilir. TS 708 sınıfının (B420C, B500C) etiketi okunabilir olmalı.
  2. Aralık ölçümü: Üst ve alt donatıda en az üç farklı noktada şerit metreyle aralık alınır. Tolerans ±10 mm tipiktir; daha sıkı tolerans için projeye bakılır.
  3. Paspayı: Bisküvit veya plastik tutucularla sağlanan paspayı, en yakın kalıp yüzeyine kadar manuel olarak ölçülür. Dış mekân betonu için 30-40 mm, iç mekân için 20-25 mm tipik kabul aralığıdır (TS EN 1992 referansı).
  4. Bindirme boyları: Filiz demirleri ve bindirmeler; statik projedeki çap çarpanına (genelde 40d, 50d) uygun mu?
  5. Ankraj demirleri: Sonradan eklenecek kolon, perde, makine kaide ankrajlarının yeri ve boyu.

İkinci bölüm — kalıp muayenesi

  • Şakül ve teraziye alınmış mı? Lazer veya tesviye su düzeyiyle iki köşeden ölçüm alınır.
  • Kalıp temizliği: Toz, talaş, su, paslı tel artıkları yok mu?
  • Kalıp yağı sürülmüş mü, fazla mı sürülmüş? Fazla yağ donatı aderansına zarar verir.
  • Açıklıkları kapatma: Kalıp ek yerlerinde sement şerbeti kaçağı olabilecek aralık var mı?
  • Destek ve dikme sıklığı: Statik projeye uygun mu, sehim hesabı kontrol edilmiş mi?

Üçüncü bölüm — gömülü tesisat

  • Elektrik boruları, ankastre buatlar yerinde mi?
  • Sıhhi tesisat geçişleri (su, atık su, drenaj) çapı projeyle uyumlu mu?
  • Mekanik tesisat (havalandırma, ısıtma) gömülü tesisat kotları doğru mu?
  • Topraklama bakır şeridi süreklilik testi yapıldı mı?
  • Gerekli yerlere yer karoları için derz fitili konuldu mu?

Dördüncü bölüm — döküm anı şartları

  • Hava sıcaklığı (5°C altı ve 30°C üstü tedbirlidir).
  • Beton sınıfı, çökme (slump) hedefi, maksimum agrega boyutu projeyle uyumlu mu?
  • Transmikser yol süresi 90 dakikayı geçmemiş mi (yaz aylarında daha kısa)?
  • Vibratör ekibi, yedek vibratör, jeneratör hazır mı?
  • Numune kalıbı sayısı (genelde her 100 m³ için bir set, yapı denetim ister 3 ister 6 küp).
  • Kürleme planı (yaz için ıslak çuval, hasır, kış için ısıtıcı battaniye) hazır mı?

Bu dört bölümün altına imza satırı gelir: saha mühendisi, kalite kontrol mühendisi (KKM), yapı denetim kontrol mühendisi, taşeron yetkilisi. Hold point olarak işaretlenen bu form imzalanmadan transmikserlere boşaltma izni verilmez. Bu disiplinin sözlü değil yazılı yürümesi, ileride döküm sonrası çıkacak bir mukavemet sorununda kimin neyi onayladığını netleştirir.

ROL VE SORUMLULUK MATRİSİ

Bir checklist'in işlevsel olabilmesi için her satırın imzalayanı, onaylayanı ve haberdar edileni net olmalı. Şantiyede üst üste binmiş rolden daha tehlikelisi, hiç tanımlanmamış roldür. Türk şantiyelerinde yaygın bir RACI türetmesi şu sütunları kullanır:

  • Yapan (R, Responsible): İşi fiilen icra eden — usta başı, formen, taşeron mühendisi.
  • Hesap veren (A, Accountable): İşin sonucundan sorumlu, tek imza atan — saha mühendisi veya KKM. Bir satıra sadece bir A yazılır; iki A varsa kimse hesap vermez.
  • Danışılan (C, Consulted): Görüşü alınan — statiker, mimar, mekanik müşaviri, yapı denetim kontrol mühendisi.
  • Bilgilendirilen (I, Informed): Karardan haberdar olan ama kararı vermeyen — proje müdürü, işveren temsilcisi, İSG uzmanı.

Türk inşaat sektöründe yapı denetim 4708 sayılı kanun kapsamında çalışan kontrol mühendisinin sorumluluğu sözleşme ile değil mevzuatla tanımlıdır; checklist'te onun imza alanı her zaman ayrı tutulur ve A (accountable) olarak işaretlenmez. Onun rolü C (consulted) ve denetim onaylayanıdır. Bu ayrımı sahaya başlamadan dosyaya yazmak, ileride sorumluluk paylaşımında karışıklığı önler.

UYGUNSUZLUK RAPORU NASIL İŞLER?

Hold point ihlal edildiğinde, kontrol sonucu kabul kriterini karşılamadığında veya saha gözleminde standart dışı bir bulgu çıktığında devreye NCR (Non-Conformance Report, Türkçe karşılığı uygunsuzluk raporu) girer. Kalite kontrol mühendisinin elindeki en güçlü belge budur. Sözlü uyarı kaybolur, NCR dosyada kalır. ISO 9001 ve TSE belgeli sistemlerde NCR akışı genelde altı aşamadan oluşur:

  1. Tespit ve kayıt: Bulgu ölçülebilir cümleyle yazılır. "Donatı eksik" değil, "B/4-B/6 aksı arası döşeme üst donatısı 250 mm aralıkta ölçüldü, projede 200 mm istenmiş, etkilenen alan 18 m²". Hangi şartname/proje/standart maddesinin ihlal edildiği referansı eklenir.
  2. Acil kontrol: İmalat durdurulur, etkilenen alan etiketlenir veya çevrilir. Beton emri verilmediyse iptal edilir; verilmişse mikserler döner.
  3. Kök neden analizi: 5N1K veya balık kılçığı yöntemiyle nedeni aranır. Demirci ustası bilmiyor muydu, formen kontrol etmedi mi, proje değişti bildirimi gitmedi mi?
  4. Düzeltici faaliyet: Bu özel uygunsuzluğun nasıl giderileceği — ek demir koyma, kırma, yeniden imalat, mukavemet testi tekrarı. Süreyle birlikte planlanır.
  5. Önleyici faaliyet: Aynı uygunsuzluğun bir daha çıkmaması için sistemik tedbir. Demirci ekibine eğitim, kalıp planına ek satır, ITP'ye yeni bir hold point ekleme.
  6. Kapatma ve doğrulama: Düzeltme tamamlandığında, kalite kontrol mühendisi yeniden ölçer, fotoğraflar ve raporla kapatır. Kapanmamış NCR sayısı, şantiyenin gerçek kalite termometresidir.

NCR'ın "ceza belgesi" olarak algılanması Türk şantiye kültüründe sık görülen bir hatadır. Doğrusu, NCR sistemin kendi kendini düzeltme aracıdır; arttıkça değil, kapanmadığında kötüdür. Şantiye yönetimi eğitimi alan mühendislerin erken oturtması gereken refleks, NCR'ı ceza değil veri olarak görmektir.

CHECKLIST FORMATI VE PRATİK İPUÇLARI

Form tasarımı küçük detaylarda yatar. Saha mühendisi bir A4'ü dolduracaksa kalemi ister; iki tarafa basılan iki yüzlü form, çamur tutan eldivenli elde kötü işler. Birkaç pratik kural:

Soru tipi

  • Evet/Hayır kutusu hızlıdır, ama bilgi kaybı yüksektir. Ölçüm istediğinizde boş satır bırakın.
  • Sayısal değer alan kutucuğu (paspayı: ___ mm) daha güçlü kanıttır. Sonradan "tamam dedik ama kaç mm'ydi" tartışmasını keser.
  • Fotoğraf zorunluluğu: Kritik satırların yanına küçük bir kutu — fotoğraf no ___. Telefonla çekim varsayılan hâle gelirse dijital arşiv tutarlı olur.
  • Yorum/sapma alanı: Her bölümün altına 2-3 satır boş yer. Sapma varsa burası dolar.

Form üst başlığı

  • Form kodu (QC-XXX-NN) ve revizyon harfi.
  • Proje adı, blok/aks bilgisi.
  • Tarih, saat (özellikle beton döküm formları için).
  • Hava durumu (sıcaklık, yağış, rüzgâr) — beton, sıva, izolasyon için kritik.
  • Form sahibi rol (KKM, saha mühendisi).

Dijitalleşme kararı

Küçük şantiyede kağıt + telefon fotoğrafı arşivleme yeterli olabilir; orta-büyük şantiyede saha kalite yazılımı (mobil uygulama) süreyi yarıya iner. Dijital sistemde fotoğraf, GPS, imza ve form satırı otomatik eşleşir; geri dönüş raporlama kolaylaşır. Ancak kağıt-dijital geçişi yaparken dosya formatı (PDF/A tercih edilir) ve yedek arşivleme planı baştan kurulmalı.

İMALAT KALEMİ BAZINDA ÖRNEK CHECKLIST KÜMESİ

Tipik bir konut veya kamu yapı şantiyesi için ITP altında doğacak checklist seti şöyle gruplanır:

  • Kazı ve dolgu (taban tesviye, kotlama, dolgu sıkıştırma)
  • Temel su yalıtımı (membran ek yerleri, koruma şapı)
  • Donatı ve kalıp (her döküm öncesi pre-pour formu)
  • Beton döküm anı (transmikser slump testi, numune alma)
  • Beton sonrası (kalıp sökme süresi, kürleme, yüzey kontrolü)
  • Tuğla duvar (örgü uyumu, harç, lento)
  • Sıva (yüzey hazırlığı, derz, son kat)
  • Şap (yüzey tesviyesi, dilatasyon, kürleme)
  • Cephe (mantolama yapışıcı, dübel sayısı, file örgüsü)
  • Çatı (yalıtım, su yalıtımı, eğim)
  • İç kapı/pencere (çerçeve şakül, conta, su sızdırmazlık)
  • Seramik (eğim, derz genişliği, suya karşı geçirimsizlik)
  • Boya (yüzey hazırlığı, kat sayısı, renk uyumu)
  • Mekanik tesisat (basınç testi, kaçak kontrolü, izolasyon)
  • Elektrik tesisat (topraklama, kaçak akım rölesi, etiketleme)
  • Teslim öncesi snag list (kapı kapanma, anahtar prizleri, lavabo tahliyesi)

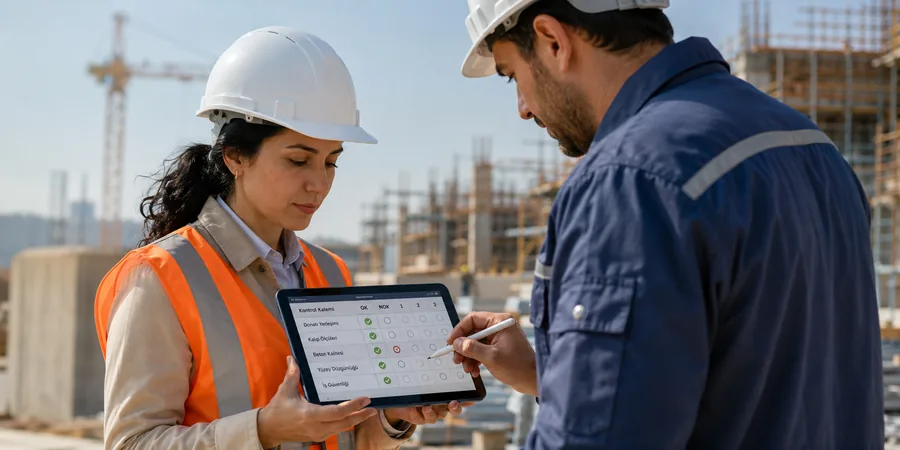

Şantiye kalite kontrol mühendisi tablet üzerinde imalat checklist setini taşeron formenine imzalatıyor

Her form için ayrı bir kod (QC-KZI-01, QC-BTN-01, QC-SVA-01 gibi) ve revizyon numarası tutulur. Aynı formun beş farklı sahada beş farklı versiyonu olursa kapanış aşamasında dosya birleştirmek bir gece sürer; tek format disiplini bunu önler.

HANGİ STANDARTLAR REFERANS ALINIR?

Checklist'in arkasındaki kabul kriterleri keyfi değil, standartlara bağlı olmalı. Türk inşaatında en sık atıf yapılan standartlar:

  • TS 500 — Betonarme yapıların tasarım ve yapım kuralları
  • TS EN 13670 — Beton yapıların imalatı
  • TS 708 — Beton çelik çubukları
  • TS EN 206 — Beton özellikleri, üretim ve uygunluk
  • TS EN 1992 (Eurocode 2) — Betonarme yapı tasarımı
  • TS 825 — Binalarda ısı yalıtım kuralları
  • TS EN ISO 9001 — Kalite yönetim sistemi (NCR akışının atıf zinciri)

Bu standartlara atıf, ITP'de "kabul kriteri" sütununda doğal yerini bulur. "Paspayı 30 mm ±5 mm — TS EN 1992 madde 4.4" yazmak, soyut bir hedef değil, bağımsız bir doğrulama zinciri kurar. Yapı denetim kontrolünde, mahkemede veya bağımsız teknik müşavirde aynı sayı aynı standardı işaret eder.

CHECKLIST NASIL YAŞAYAN BELGE OLUR?

İyi yapılmış checklist bile zamanla yıpranır. Üç-altı ay önce eklenen bir satır artık geçersiz olabilir; yeni bir mevzuat eski eşiği değiştirebilir; geçen şantiyede başa gelen bir hata yeni satırı zorunlu kılabilir. Aylık kalite toplantısında listeyi açıp şu soruları konuşmak disiplinin canlı kalmasını sağlar:

  • Bu ay hangi satır gerçekten işe yaradı, hangi NCR'ı erken yakaladı?
  • Hangi satır her form için aynı şekilde "OK" geçildi — gerçekten otomatikleşti mi, yoksa kimse mi bakmıyor?
  • Kapanmamış NCR'larda ortak bir kök neden var mı; sistemik bir tedbir gerekiyor mu?
  • Yeni başlayan bir taşeronun farklı çalışma alışkanlığı yeni bir satır eklemeyi zorunlu kılıyor mu?

Listenin yaşaması, kalite kontrol mühendisinin işini sahibi gibi yapmasına bağlıdır. Form sahibi belli değilse, form sahipsiz kalır; sahipsiz form da çok geçmeden eskisi gibi imza için doldurulan bir prosedüre döner. Oysa iyi checklist, sözleşmeden çok önce, kırımdan çok önce, beton emrini durdurabilen bir karşı güçtür.
