ŞANTİYE YÖNETİMİNDE MALZEME LOJİSTİK PLANLAMASINI YÖNETMEK

Şantiye lay-down alanında paletli sevkiyat ile vinç manevra hattının üstten plan görünümü ve oklarla akış

Bir yaygın yanılgıyla başlayalım: şantiye lojistiği, "malzemeyi zamanında getirmek" değildir. Bu cümle pratikte yanlıştır çünkü erken gelen malzeme de geç gelen kadar maliyet yaratır. Lay-down alanını kilitler, hava şartlarına maruz kalır, nakit akışını kemirir ve çoğu zaman ikinci kez taşınır. Saha lojistiği, malzemeyi doğru saatte, doğru kapıdan, doğru imalat penceresine sığacak büyüklükte indirmektir.

Bu yazı; metraj çıkarımı (material take-off), tedarik lead time hesabı, pull vs push planlama ayrımı, just-in-time ve just-in-case yaklaşımlarının nerede çakıştığı, lay-down zonlaması ve Türkiye'ye özgü tedarik vade gerçeklerini birlikte ele alır. Konuya ilişkin saha pratikleri şantiye yönetimi eğitiminde haftalık planlamadan kabuk teslim sürecine kadar üç aylık bir akışla işlenir; bu yazı oradaki "malzeme akışı" modülünün özetidir.

Lojistik Planlama Neden Programdan Daha Erken Başlar?

Saha şefinin masasına projenin keşif özeti geldiğinde lojistik planlama saati çoktan başlamıştır. Çünkü tedarikçinin teslim vadesi, sipariş tarihinden değil imalat tarihinden geriye doğru sayılır. Bir örnek: zemine 320 ton donatı dökülecekse, fabrika kesim ve şekil verme kapasitesine bağlı 7-10 gün; nakliye 1-2 gün; saha kabul ve sıralama 1 gün — toplam 9-13 gün geriye işler. Beton dökümü 15 Mart'a kuruluysa, donatı siparişi en geç 2 Mart'ta verilmiş olmalı.

Bu hesap basit görünür ama üç değişken sürekli kayar:

  • Lead time (tedarik gecikme süresi): Standart malzemelerde (hazır beton, donatı, çimento, kereste, alçıpan) 2-3 hafta normaldir. Özel sipariş kalemlerde (özel cephe paneli, ithal seramik, asansör kabini, çelik yapı imalatı) 8-12 haftaya çıkar. İthal kalemlerde gümrük süresi ve kur dalgalanması ayrıca eklenir.
  • Buffer (yedek pay): Lead time üzerine eklenen güvenlik payı. Otoriter pratik 6-8 hafta ileriden planlamayı öne çıkarır; sahanın 2 haftalık görüş alanı buna yetmez. Planlamacının takvimi sahadan ayrı tutulur.
  • Sıralama önceliği: Aynı imalat penceresine giren beş malzeme aynı gün gelirse depoyu kilitler. Sevkiyat saatleri 2 saatlik dilimlere bölünür; ilk gelen yerleşene kadar ikincinin kamyonu kapıda beklemez.

Bu üç değişkenin sahada yazılı bir matristen okunması gerekir. Excel tabanlı basit bir takip listesi (sipariş tarihi, vade, sevk saati, kabul kontrol, stok kart) küçük-orta sahaya yeter; karmaşık yazılım gerekmez. Kritik olan disiplindir, yazılımın markası değil.

Material Take-Off Doğru Nasıl Çıkarılır?

Lojistik planlamanın yakıtı doğru metrajdır. Material take-off (MTO), proje çizimlerinden malzeme miktarlarının kalem kalem çıkarılma sürecidir. Yanlış MTO, dünyanın en iyi tedarik planını da boşa düşürür: az sipariş işin durmasına, fazla sipariş atıl stoğa ve nakit kilidine yol açar.

İyi bir MTO şu beş kaleme dayanır:

  1. Statik projesinden donatı listesi: Her aks ve kat için kg veya ton cinsinden ayrılır. Bağ teli, paspayı, manşon gibi ikincil kalemler %3-5 fire eklenerek yazılır.
  2. Mimari plandan duvar, kapı, pencere, kaplama: m² ve adet bazlı. Sıva-boya için kat yüksekliği ve duvar yüzeyi ayrı sütun.
  3. Mekanik-elektrik (MEP) projesinden boru, tava, kablo, armatür: Tip ve çap dağılımı net, kıvrım ve ek malzeme payı %5-8 eklenir.
  4. İmalat fire katsayısı: Kalıp kontrplağı 3-5 kullanım hesabı, çelik kesim fire %5, beton sıçrama-fire %2-3.
  5. Revizyon takip kolonu: Hangi metraj hangi pafta revizyonuna dayanıyor — bu olmazsa revizyon gelince satın alma yanlış sipariş verir.

Türk inşaat pratiğinde MTO'yu Excel'de tutmak hâlâ baskın yöntem. Orta-büyük projelerde Navisworks veya Revit üzerinden 5D BIM ile metraj otomatik çekilir, ama küçük şantiyenin keşif mühendisi cetvelle ölçüm tablosu yapmaya devam eder. İki yöntemin de tek koşulu var: revizyon kodu metraja kadar inmeli. "Hangi paftaya göre saydık?" sorusu net cevap bulmuyorsa MTO güvenilir değildir.

Şantiye metraj tablosu donatı çimento kontrplak kalemleri vade ve lead time gösteren matris

Pull vs Push Planlama — Hangi Mantıkla Sipariş Verilir?

Geleneksel inşaat lojistiği "push" mantığıyla çalışır: ana program ne diyorsa o tarihe malzeme itilir, saha eldeki malzemeyi tüketmek zorunda kalır. Lean inşaat pratiğinin getirdiği "pull" mantığı tersini söyler — saha imalat penceresini açtığı an malzeme çekilir; tedarikçi bir kademe geriden, üretici iki kademe geriden bu sinyale göre tetiklenir.

İki yaklaşımın saha gerçeğindeki farkı:

KriterPush planlamaPull planlama
TetikleyiciAna takvim tarihiSaha imalat hazırlığı
Tipik depo stoku2-4 hafta2-5 gün
Lay-down doluluğu%70-90%30-50
Plan revizyonuna esneklikDüşükYüksek
Tedarikçi güveniyseKabul edilebilirZorunlu
Nakit akışı baskısıYüksek (ön stok)Düşük (taze sipariş)

Pratikte saf pull modeli ancak %95+ güvenilir tedarikçi ağıyla yürür. Türk şantiyelerinde donatı ve hazır betonda bu güven mevcuttur (büyük şehirlerde tedarikçi rekabeti yüksek), ancak ithal cephe sistemi veya özel asansör gibi kalemlerde push gerekir. Sahada bu yüzden hibrit yaklaşım egemen: rutin kalemler pull, kritik/uzun-vadeli kalemler push.

JIT ile JIC Arasında Denge Nasıl Kurulur?

Just-in-time (JIT) malzemeyi imalat anına en yakın indiren mantıktır; just-in-case (JIC) her ihtimale karşı stok tutan mantıktır. Saha gerçeğinde ikisi yan yana çalışır — her malzeme için karar ayrı verilir.

JIT'in saha disiplini şunu gerektirir:

  • Tedarikçi güvenilirliği: Vadeyi tutturma oranı %95'in altındaysa JIT riskli; geç teslim doğrudan imalatı durdurur. Tedarikçi karne sistemi (puanlama: zaman, miktar, kalite) bu yüzden büyük müteahhitlerde yerleşmiştir.
  • Sevkiyat penceresi: 2 saatlik dilimler; sürücüye hangi kapıdan girip nereye boşaltacağını anlatan kroki ekte gönderilir. Üst üste gelen iki kamyonun trafiği saatlerce kilitlemesi yaygın bir hatadır.
  • Saha kabul kapasitesi: Vinç, forklift, manyetik kanca, palet jakı; biri eksikse JIT teslim sahada bekler. Boşaltma süresi sevkiyat penceresine sığmazsa sistem bozulur.
  • İletişim disiplini: Ertesi gün için saat 17:00'de teyitleşme; iptal veya saat değişikliği aynı gün bildirilir. Tedarikçi öğrenme eğrisi 3-4 hafta sürer, sonra otomatikleşir.

JIC ise şu kalemlerde mantıklıdır:

  • Lead time uzun, kritik yol üzerinde malzemeler (çelik konstrüksiyon, asansör, jeneratör, trafo)
  • Türk kışı için stoklanması gereken kalemler — Doğu Anadolu sahalarında Kasım-Mart arası ulaşım kapanma riski
  • Fiyat kuru oynak ithal kalemler — siparişi erken kapatmak maliyet riskini azaltır
  • Tedarikçi güvenilirliği düşük niş kalemler

JIT %50-70 depo alanı tasarrufu sağlar ve hasar/hırsızlık kaybını %30-50 azaltır; ancak yanlış uygulandığında imalatı durdurur. JIC tampon sağlar ama nakit kilitler ve lay-down şişirir. Doğru cevap iki yaklaşımı malzeme bazında ayrıştırmaktır — toptan bir tarafa yatırmak hata.

Lay-down Zonlaması ve Şantiye Yerleşim Planı

Lay-down alanı (malzeme istif alanı) lojistik planın fiziksel yüzüdür. Şantiye yerleşim planı (Site Utilization Plan) doğru çizilmemişse en mükemmel sipariş takvimi bile sahada kilitlenir. Bir lay-down planı şu altı sorunun cevabını içerir:

  1. Giriş-çıkış kapıları: Tek mi çift mi? Kamyon dönüş yarıçapı (15 ton kamyon için minimum 12 metre) sağlanıyor mu? Şehir içi şantiyelerde belediyenin trafik onayı alındı mı?
  2. Vinç manevra koridoru: Sapanın dönüş yarıçapı içinde insan-malzeme trafiği yasak; turuncu bariyerle çevrilir. Kule vinç yarıçapı genelde 30-50 metre; bu alan günlük operasyon haritasında ayrı katmandır.
  3. Malzeme zonları: Donatı zonu, kalıp zonu, çimento ve harç zonu, izolasyon zonu, MEP zonu ayrı çizilir. Karışık istif geri-dönüş kaybı yaratır; aynı kalemi iki kez taşımak fire kaynağıdır.
  4. Stabil zemin: Lay-down altı sıkıştırılmış mıcır veya beton plak — ıslak çamur palet altında çürüme ve devrilme riski. Donatı doğrudan toprağa konulmaz; ahşap takoz veya beton blok üzerinde durur.
  5. Hava koruması: Çimento, alçıpan, izolasyon levhası neme duyarlı; brandalı veya kapalı alanda istiflenir. Yazın güneşe maruz PVC borular deforme olur; gölgelik şarttır.
  6. Dinamik revizyon: Kazı-temel-kaba-ince imalat fazları aynı lay-down'u kullanmaz. Her faz başında plan yeniden çizilir; statik harita 6 ay sonra kullanılamaz duruma düşer.

İstanbul gibi kısıtlı şehir içi şantiyelerde lay-down 50-100 m²'ye sıkışır; bu durumda JIT zorunlu hâle gelir, alan büyük stok tutmaya elverişli değildir. Ankara, İzmir, Bursa OSB sahalarında ise 1000-5000 m² lay-down olağan; burada push-JIC karışımı yürür. Şantiye yerleşim planı bu nedenle bölge-bölge fark eder, kopyalanmaz.

Türk Tedarik Vade Gerçekleri

Türk inşaat malzeme tedariki kendine has bir ritmi olan piyasadır. Lojistik plan dünya standardı pratikleri Türk pazarına yerleştirmeden işe yaramaz. Belli başlı kalemler için pratik vade aralıkları:

  • Hazır beton: Büyükşehirde 4-12 saat içinde teslim; rezervasyon bir gün öncesinden yapılır. Pompa kiralaması ayrı koordine edilir. Kış aylarında set hızlandırıcı katkı veya sıcak su uygulaması fabrikadan istenir.
  • Donatı (B500C): Standart düz demir 1 hafta, kesilmiş-bükülmüş demir 7-10 iş günü. Fabrika kapasitesine göre uzun barlar ek sevkiyat gerektirir. Demir fiyatı dövize duyarlı; sipariş onayı ile teslim arasında kur farkı maddesi sözleşmede yer alır.
  • Çimento (CEM I 42.5 R, CEM II/A-M): Torba 1-3 gün, dökme silo dolumu 1-2 gün. Kuzey Anadolu kış aylarında erken stok yapılır — Kasım-Şubat arası ulaşım gecikmesi sık.
  • Çelik konstrüksiyon (atölye imalatı): Shop drawing onayından sonra 6-10 hafta. Galvaniz veya boya gerektiriyorsa +2 hafta. Atölye kapasite takvimi sözleşme öncesi sorgulanır.
  • Cephe sistemleri (giydirme cephe, kompozit panel): İthal alüminyum profilse 8-14 hafta, yerli üretici ise 6-8 hafta. Gümrük süreci ek 1-2 hafta.
  • Seramik, vitrifiye: Yerli üretici (Eskişehir-Bilecik-Kütahya hattı) 1-3 hafta, ithal ürün 6-10 hafta. Stoksuz renk için fabrika üretim sırası beklenir.
  • Alçıpan, izolasyon levhası: 1-2 hafta. Yaz aylarında inşaat pikinde gecikme yaşanabilir.
  • OSB ve kontrplak: Yerli üretici (Gebze, Kocaeli, İzmir kümeleri) 1-2 hafta; ithal Sibirya kontrplak 6-10 hafta.
  • MEP — pano, jeneratör, klima santrali: Standart kapasitede 4-8 hafta, özel sipariş 12-20 hafta. İthal komponent gümrük süresine bağlı.
  • Asansör: Standart 8-12 hafta, premium model 16-24 hafta. Montaj öncesi ray kontrolü gerekir; bu üretim ile montaj arasında ekip koordinasyonu demektir.

Türk şantiye ritmindeki mevsim farkları yabancı kaynaklarda nadiren işlenir ama saha gerçeğinde belirleyicidir. Mart-Ekim arası inşaat piki — fabrika sırası uzar, vade kayar. Kasım-Şubat ulaşım ve dökü zorluğu — özellikle Doğu ve Güneydoğu sahalarında. Bayram dönemleri (Ramazan ve Kurban) tedarikçi kapasitesi düşer, planlamacı bu boşlukları takvime önceden işler.

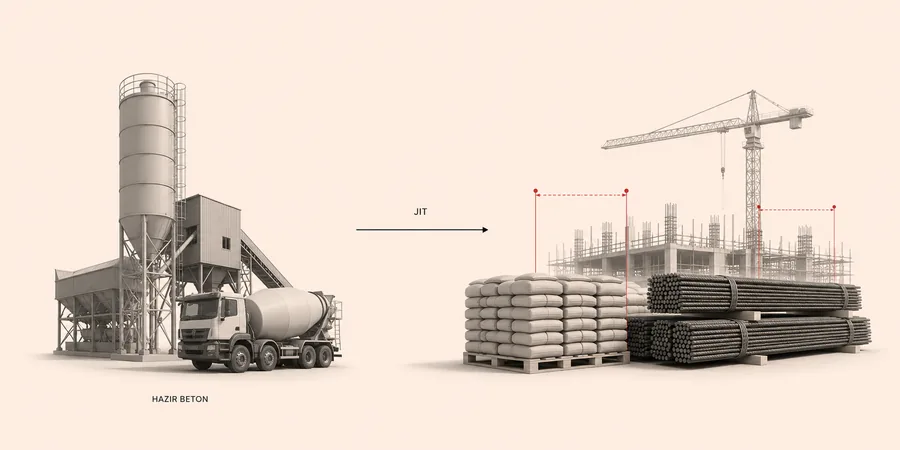

Türk hazır beton ve donatı tesisi yanında inşaat lay-down alanı pale arka plan çift sahne kompozisyon

Teslim Kabul ve Depo Kontrol Disiplini

Sevkiyat sahaya girdiği an iş bitmez, asıl orada başlar. Tedarikçinin kapısından çıkmadan önce mutabık kalınmış miktar, marka, sınıf ve teslim saati saha kapısında doğrulanmazsa, kabulü yapan ekip riske girer. Saha kabul prosedürü en az şu altı kalemi içermelidir:

  • İrsaliye-sipariş eşleşmesi: Satın alma sipariş numarası irsaliye üzerinde belirtilmiş mi? Tonaj, adet ve ölçü siparişle birebir mi?
  • Sınıf ve marka kontrolü: Çimento sınıfı (CEM I 42.5 R vb.), donatı sınıfı (B500C), kontrplak kalınlığı şartnameye uygun mu? Eşdeğer kabulü sözleşmede tanımlı mı?
  • Görsel hasar muayenesi: Çimento torbası ıslak değil, donatı paslanmamış, izolasyon levhası ezilmemiş; ambalaj yırtıkları fotoğrafla kayıt altında.
  • Üretici sertifikası: Beton TS-EN 206, çelik TS 708 veya TS-EN 10080, izolasyon TS-EN 13162 uygunluk belgesi dosyalanır. Yapı denetim ve yapı kabul süreci için zorunlu.
  • Stok kart güncelleme: Giriş aynı gün stok sistemine işlenir; çıkışlar imalat noktası bazında düşülür. Ay sonu fiili sayım ile karşılaştırılır, %2-3 üstü fark için sebep araştırılır.
  • İade tutanağı: Şartname dışı kabul edilmez; irsaliye üzerine "şartname dışı, iade" notu düşülerek imzalanır ve tedarikçiye 24 saat içinde tutanak yollanır. Kabulden sonra tespit edilen uygunsuzluğun ispatı zordur.

Depo bir tampondur, depo değildir. Üç günden fazla stok tutmak nakit akışını kemirir; üç günden az tutmak imalatı kilitler. Doğru pencere bu ikisinin arasındadır ve her saha için ayrı kalibre edilir. Saha mühendisinin görevi her sevkiyatı şahsen karşılamak değil — sistemi öyle kurmaktır ki sevkiyat o saatte, o kapıdan, o miktar ile gelsin.

Lojistik Plan Bozulduğunda Nasıl Toparlanır?

Plan tutmuyorsa sebebi neredeyse her zaman bilgi akışıdır — zaman değil. Sipariş edilen malzemenin sahada beklenenden farklı çıkmasının kökü genelde şu üç noktadan birinde yatar: keşifte revizyon kodu tutmamış, satın alma siparişe yanlış spesifikasyon yazmış, tedarikçi sevkiyat saatini başkasına vermiş. Üçü de kâğıda dökülmemiş iletişimden doğar.

Sahada hızlı toparlama refleksinin üç adımı vardır:

  1. Tespit ve izolasyon: Yanlış sevkiyat depo girişinde durdurulur, imalata indirilmez. Doğru kalem için alternatif tedarikçi listesi her zaman hazır olmalıdır — tek tedarikçiye bağımlılık plan riski.
  2. Alternatif kaynak devreye alma: Hazır beton için yedek santral, donatı için ikinci kesim atölyesi, çimento için yakın depo. Bölge bilgisi olan satın alma uzmanı bu listeyi 30 dakikada arar.
  3. Kayıp takvim yeniden hesabı: İmalat penceresi kaymışsa zincirleme etki haritalanır — sonraki üç haftalık takvim mutlaka güncellenir, sahaya yalnızca bugün için duyuru yapılmaz.

Lojistik planlama, Gantt'ın kâğıttan kalkıp sahada hayat bulduğu yerdir. Plan kâğıtta tutuyor sahada tutmuyorsa, çoğu zaman gerçek programa değil, hayali tedarikçi vaatlerine güvenilmiştir. Doğru vade hesabı, doğru metraj, doğru kabul disiplini — bu üçü oturduğunda saha gerçekten plana göre döner; gerisi sahada zaten ortaya çıkar.
