ŞANTİYE YÖNETİMİNDE GÜNLÜK RAPOR AKIŞINI STANDARTLAŞTIRMAK

Saha şefi günlük rapor şablonunu tablette doldururken arkasında demirciler kalıp üstünde donatı bağlıyor

Çerkezköy'deki bir sanayi yapısının üçüncü ayında, idare süre uzatımı talebine 11 gün yağmur gerekçesi ile geldi; ekibin elinde sadece WhatsApp grubundaki "bugün dökemedik" yazışmaları vardı. Meteoroloji verisi ile gerçek saha durumu eşleştirilemedi, talep reddedildi. Aynı şantiyede üç hafta sonra alt yüklenici puantaj çakışmasında 14 adam-gün fazladan ödeme yapıldı çünkü taşeronun Excel'i ile saha mühendisinin defteri tutmuyordu. Tek bir günün eksik tutulmuş kaydı, ay sonunda iki taraflı maliyet yarattı.

Günlük raporun amacı hatırlamak değildir, kanıtlamaktır. Sahanın o akşam üreteceği belgesi olmayan iş, altı ay sonra ne hakediş ekinde ne YİGŞ çerçevesinde ispatlanabilir; uluslararası uyuşmazlık literatüründe de "if it wasn't documented contemporaneously, you can't prove it happened" cümlesi standart bir prensiptir. Bu makale Türk şantiyesinin günlük rapor akışını puantajdan ataşmana, akşam onayından arşive kadar standart bir omurgaya oturtmanın pratik adımlarını anlatır.

RAPORUN HUKUKİ AĞIRLIĞI NEDEN ÖNEMLİ?

Türk kamu işlerinde günlük rapor sözleşmenin bir parçası değil, sözleşmenin ispat zeminidir. Yapım İşleri Genel Şartnamesi (YİGŞ) bu sebeple günlük rapor benzeri kayıtları (puantaj defteri, ataşman defteri, yeşil defter, beton döküm tutanağı, hava raporu) yüklenicinin yükümlülüğü olarak tanımlar. İdarenin teknik elemanı ve kontrol mühendisi bu kayıtları gün gün denetler; sözleşmede aksi yazmadıkça kayıtların hem fiziksel hem dijital arşivlenmesi beklenir.

Özel sektörde benzer mantık FIDIC sözleşmelerinde (Engineer'in günlük denetimine bağlı kayıt), İngiliz hukukunda NEC4 (early warning + contemporaneous records prensibi), Alman VOB/B'de (Bautagebuch) görülür. Hepsinin ortak çekirdeği aynıdır: olay olduğu gün yazılmamışsa, sonra eklemek kanıt değeri taşımaz. Bu prensip mahkemeye gittiğinizde temyizin de okuduğu çerçevedir. Bir hakemlik dosyasında üç hafta önce gerçekleşmiş bir vinç arızasını ispatlamanın tek pratik yolu, o gün tutulmuş raporda satır olarak görmektir.

Rapor zincirinin pratikte çalışması için iki tarafın da imzalaması esastır: saha şefi yazar, kontrol mühendisi gün ya da ertesi gün ziyaretinde imzalar. Karşı imzasız rapor "yüklenicinin tek yanlı beyanı" gibi okunur ve değeri düşer. Kontrol mühendisi rapora itiraz ederse itirazın da yazılı geçmesi zorunludur; itiraz sözlü kalırsa bir hafta sonra ne olduğu hatırlanmaz.

SORUMLULUK ZİNCİRİ NASIL KURULUR?

"Birisi yazar" yaklaşımı raporda boşluk demektir. Sahada her satır bir kişinin sorumluluğuna bağlanır, yedek isim de baştan belirlenir. Orta ölçekli (35-80 kişilik) bir Türk şantiyesinde tipik dağılım şu hatlara oturur:

  • Saha şefi: Günlük raporun nihai onayı, hava ve iş gücü tutarlılığı, akşam ofise iletim, kontrol mühendisi imzasının takibi
  • Saha mühendisi (blok/disiplin bazlı): O günkü imalat kalemleri, ölçü kontrolleri, ekip dağılımı, RFI açma
  • Formen veya kalfa: Saatlik puantaj, mola, taşeron giriş-çıkış, vardiya değişimi
  • İSG uzmanı: Sabah toolbox toplantısı, KKD kontrolü, ramak kala, yüksekte/sıcak iş izni
  • Depo sorumlusu: İrsaliye eşleştirme, malzeme kabulü, fire-iade, numune etiketleme
  • Kalite kontrol elemanı: Beton slump, küp numune, harç numunesi, ret raporu
  • Topograf: Aplikasyon, kot kontrolü, eksiklik tutanağı

Yedek sorumlu listesi de baştan yazılır: saha şefi izinli olduğunda kim onaylar, formen rapor edemediğinde puantajı kim toplar. Bu matrisi sözleşmeden bağımsız olarak öğrenmek isteyen sahada henüz oturmamış ekipler için yapılandırılmış bir şantiye yönetimi eğitimi sorumluluk paylaşımını gerçek proje vakaları üzerinden çalıştırır.

HAVA, ZEMİN VE ÇALIŞMA SÜRESİ KAYDI

Süre uzatımı taleplerinde, gecikme cezası tartışmalarında ve sigorta dosyalarında ilk istenen belge o günlere ait hava kaydıdır. "Yağmur yağdı" gibi genel ifadeler delil değeri taşımaz; "saat 13:40'tan 17:20'ye kadar 22 mm yağış, B2 bloğunda planlanan kolon dökümü iptal edildi" şeklindeki kayıt ise tipik bir tahkim dilekçesinin temel taşıdır. Hava verisinin sahada doğrulanması ile bölgesel meteoroloji verisinin çakıştırılması iki ayrı kanıt katmanı oluşturur.

Pratik bir hava bloğunda bulunması gereken alanlar:

  1. Sabah sıcaklığı (07:30), öğlen (12:30), akşam (17:30) ölçümleri
  2. Yağış (mm cinsinden, başlama ve bitiş saatleri ayrı sütun)
  3. Rüzgar (km/sa, vinç çalıştırma limiti açısından kritik)
  4. Zemin durumu (kuru, ıslak, çamurlu, donmuş, su birikintili)
  5. Çalışma süresi (07:30-17:30 standart; kesilen dilimler ayrı not)
  6. Hava nedeniyle iptal edilen veya ertelenen iş kalemleri (somut blok-aks)

Sıcak hava betonlamada, soğuk hava beton bakımı ve sıva donmasında, yağışlı hava ise kazı şev güvenliğinde ayrı önlem gerektirir; rapor bu önlemlerin alınıp alınmadığını da geçmelidir. Türkiye için bölgesel referans olarak MGM'nin gün bazlı verisi ile sahanın kendi mini-istasyonundan okunan veri yan yana tutulur. Çevre, Şehircilik ve İklim Değişikliği Bakanlığı'nın teknik mevzuat sayfaları da hava-zemin kaynaklı durdurmalarda hangi prosedürün izleneceğini tanımlar.

Standart günlük şantiye rapor formu hava puantaj imalat ve malzeme bloklarıyla beraber

PUANTAJ İMALATA NASIL BAĞLANIR?

Puantaj ay sonu hakedişin omurgasıdır. Eksik yazılan yarım saatler 22 iş gününde bir kişilik tam ücrete dönüşür, fazla yazılan saatler ise gerçekleşmemiş işin parası demektir. Sahada formen tarafından yazılan, taşeron firma yetkilisi tarafından gün bitiminde sayısal olarak teyit edilen puantaj, ay sonunda pazarlık zeminini ortadan kaldırır.

Standart puantaj satırında bulunması gereken alanlar:

  • Tarih, gün adı, vardiya numarası (varsa)
  • Taşeron firma adı, sözleşme veya KKDİK kapsamlı malzemeyle çalışan firmalar için lisans referansı
  • Meslek kodu (kalıpçı, demirci, betoncu, sıvacı, izolasyoncu, elektrikçi, sıhhi tesisatçı, montaj işçisi, vinç operatörü)
  • Personel sicil veya kimlik referansı (KKD kart sistemi varsa kart no)
  • Giriş saati, çıkış saati, mola süresi (toplam değil tek tek)
  • Çalışılan blok-kat-aks (B2 -1. bodrum 5-A aksı arası gibi)
  • Yapılan imalat kalemi (kalıp kurma, donatı bağlama, beton dökümü, sıva, şap, kaynak)
  • Notlar (yağmur, vinç arızası, malzeme bekleme, taşeron geç başlama)

İmalat takibi puantajla aynı satırda yürür. Bugün dört demirci B2 bloğu kalıbının üst donatısını bağladıysa, ertesi gün betonu yarın hangi ekibin döktüğünü tartışmaya zemin kalmaz. Pursantajda ay sonu sapma da bu kayıttan çıkar; bir kontrol mühendisi imzalı satır, AKTS yüklenirken itirazsız geçer.

ATAŞMAN DEFTERİ İLE BAĞLANTI

Türkiye'de günlük rapordan ayrı tutulan ama onunla satır satır eşleşmesi gereken ikinci defter ataşmandır. Ataşman, yapılan imalatın metraj olarak somut ölçü değerini taşır; günlük rapor "bugün B2'de kolon kalıbı kuruldu" der, ataşman "kuruldu" denen kalıbın metresi, alanı, deseni ile kayıt altına alır. İki defter aynı günü iki farklı şekilde tanımladığında hakediş hazırlığı tıkanır.

Bağlantıyı kurmanın pratik yolu, günlük raporun "imalat" bölümünde yapılan her satırın yanına ataşman atıf numarasını yazmaktır. Örneğin: "B2 -1. bodrum kolon kalıbı 12 adet, ataşman 2026/04/118". Böylece kontrol mühendisi rapor üzerinden ataşmanı, ataşmandan da kesin hesabı izleyebilir. KGM bünyesinde yürütülen yol-köprü işlerinde bu zincir bir disiplin haline getirilmiştir; bina işlerinde de aynı disiplini erken kurmak ay sonunda hakediş günlerinin sayısını ciddi şekilde düşürür.

Ataşman tarafı genellikle topograf ve saha mühendisi ortak imzasıyla yürür; günlük rapor saha şefi onayına bağlıdır. İki defterin sorumlularının haftada bir kez ortak masa kurması, gözden kaçırılan satırları erkenden yakalar; bu hafta sonrasına bırakılan kontrol hakediş gününe taşar.

FOTOĞRAF DELİLİ VE MALZEME KABULÜ

Yazılı rapor tek başına ileride sorgu doğurur, fotoğrafla desteklenen rapor sorguyu erken bitirir. Standart akışta her günlük rapora en az 6-8 adet fotoğraf eklenir; her fotoğrafın aşağıdaki dört özelliği taşıması zorunludur:

  1. Çekim tarih-saati cihaz tarafından otomatik damgalı (tabletin sistem ayarından kapatılamayacak şekilde)
  2. GPS koordinatı (cihaz desteklemiyorsa fotoğrafa not olarak yazılır)
  3. Konu etiketi (B2 bloğu güney cephe kolon donatısı, ataşman 118)
  4. Bir referans (metre, rölatif kot, kişi veya tanımlı obje)

İki ayrı görsel tip her gün tekrar edilir: geniş açı sahne fotoğrafı (bütün bloğu gösterir, ilerlemeyi kıyaslamaya yarar) ve detay fotoğrafı (donatı çapı, eksiz çakışma, izolasyon kalınlığı, beton döküm sonrası yüzey). Kritik kararlar (beton döküm öncesi son durum, kapatılacak imalat öncesi son hâli) için ek olarak "önce-sonra" çifti çekilir. Üç ay sonra kabukla kapatılmış bir donatı eksikliği iddiası, ancak döküm öncesi çekilmiş fotoğrafla çözülebilir.

Fotoğraflar günlük raporun PDF ekine konur veya rapor sisteminin görsel kütüphanesine günle ilişkilendirilir; "telefonun galerisinde dursun" yaklaşımı 50 günden sonra hangi günün hangi blok olduğunu bulamaz duruma getirir.

MALZEME KABULÜ VE NUMUNE ETİKETİ

Malzeme kabulü günün en hassas işlemlerinden biridir. Beton mikseri sahaya girdiğinde irsaliye numarası, çıkış saati, sınıf (C25/30, C30/37 gibi), slump değeri, mikser plakası ve döküm yerine ulaşma süresi kayda alınmadan döküm başlatılmaz; aynı disiplin demir, hazır harç, alçıpan, izolasyon malzemeleri için de geçerlidir.

Standart kabul satırında bulunması gereken alanlar:

  • İrsaliye no, tarih, tedarikçi çıkış saati, sahaya ulaşma saati
  • Tedarikçi firma (KKDİK, CE veya TSE belgesi varsa belge no)
  • Malzeme cinsi ve teknik spesifikasyon (Ø12 nervürlü B500C, C30/37 XC1 S4, EPS 100/16 kg/m³)
  • Sipariş edilen / teslim edilen / fark / fire
  • Test sonuçları (beton slump, hava içeriği, küp numune adet ve etiket)
  • Kabul / şartlı kabul / red kararı + neden + alternatif aksiyon
  • Teslim alan personel imza ve sicil

Beton dökümünde slump testi yapılmayan miksere ait küp numune sonradan düşük çıktığında, "kim teslim aldı, neye baktı, kim onayladı" sorusu zincir halinde tüm imza sahiplerine gelir. Standart akışta küp numune etiketinde döküm tarihi, blok-kat-aks, mikser plakası, slump değeri, hava sıcaklığı ve teslim alan personel sicili bir arada bulunmalıdır; etiket eksikse numune ileride hangi imalata ait olduğu ispatlanamayacağı için pratik olarak değersizdir.

İSG, İZİN BELGESİ VE RAMAK KALA

İSG kayıtları günlük rapora ek değil, raporun zorunlu parçasıdır. Bir kaza incelemesinde Aile, Çalışma ve Sosyal Hizmetler Bakanlığı müfettişi tarafından ilk istenen evrak o günkü toolbox kaydı, ramak kala defteri ve özel izin formlarıdır. Yüksekte çalışma izni, sıcak iş izni, kapalı alan girişi izni, hat üstü çalışma izni gibi belgelerin imzalı olarak rapora eklenmesi zorunludur.

Pratik bir İSG bloğunda yer alacak satırlar kısa ve sayılabilir tutulur:

  • Sabah toolbox toplantısı katılım sayısı, konu, süre
  • O gün düzenlenen özel izin belgeleri (yüksekte çalışma, sıcak iş)
  • KKD kontrol özet (baret, yelek, bot, eldiven, kulak tıkacı)
  • Ramak kala kayıtları (saat, yer, kim, ne, alınan tedbir)
  • Ziyaretçi sayısı, kimliği ve KKD durumu
  • Saha denetimi yapan iç veya dış denetmen, bulgular

Gizlenen kayıt çıktığında asıl problemi yaratır. İzin alınmadan başlayan yüksekte çalışmayı raporda yazmak, raporda hiç yazmamaktan defalarca daha güvenlidir; ileride kaza olursa "biz biliyor ve önlem aldık" demek "biz hiç görmedik" demekten hem hukuki hem etik olarak savunulabilir bir konumdur.

RFI VE AÇIK KONULAR NASIL TAKİP EDİLİR?

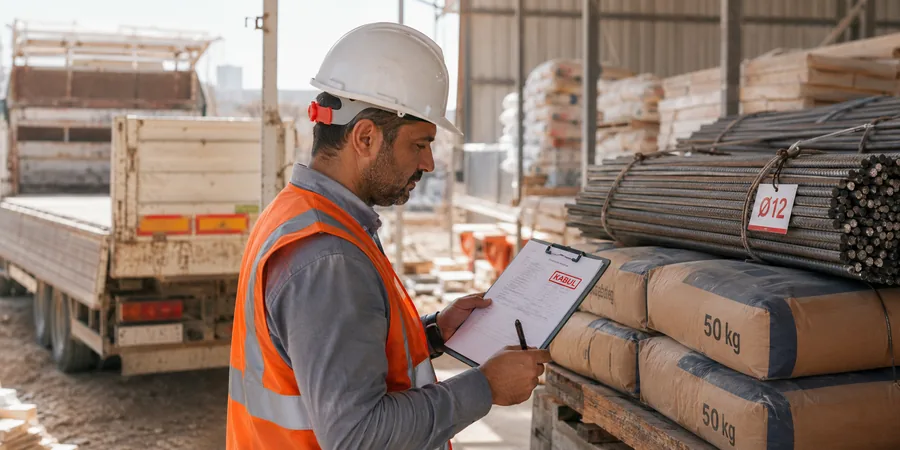

Depoda demir paketi ve çimento torbası teslim alımında irsaliye eşleştirme kontrolü

Saha mühendisi günde ortalama 4-6 RFI (Request For Information) açar. "Plandaki donatı çapı keşifle uyuşmuyor", "asansör boşluğu statiği ile mimari pencere üst üste düşmüş", "ıslak hacim drenaj kotu -12 verilmiş ama sıva sonrası -8 olur" gibi konular saha kararını bekler. Bu kararlar günlük rapora bağlanmadan yürütülürse hakediş kalemleri ile keşif kalemleri ay sonu çakışmaz.

Standart RFI ve revizyon iş akışı şu hattan yürür:

  1. Saha mühendisi sorunu fotoğraf ve referans paftayla birlikte günlük raporun "açık konular" bölümüne yazar, RFI numarası alır
  2. Saha şefi raporu akşam ofise gönderir, RFI ilgili disiplin tasarımcısına paslanır
  3. Tasarımcı 24-48 saat içinde yanıt verir; gerekirse revizyon paftası çıkar (R02 gibi)
  4. Revize pafta saha kütüphanesindeki güncel klasöre konur, eski versiyon "superseded" damgasıyla arşivlenir; eski paftayla iş yapılmaması için sahaya da matbu çıktı dağıtılır
  5. Uygulama yapılan kalem o günkü rapora "R02 paftasına göre yapıldı" notuyla yazılır, RFI günlük raporda kapatılır

Saha gizliden kendi kararını alıp ofise sormazsa, ay sonu hakediş kalemi keşif kalemine uymaz; idare itiraz ettiğinde gerçekleştirilen iş ile sözleşmeye konu iş arasındaki açık tek satır olarak rapora düşer. "Soru sormadan yapma" disiplini RFI ve günlük rapor üzerinden işler. Sahanın model tabanlı çalıştığı projelerde BIM koordinasyon platformları RFI satırlarını otomatik açar; bu durumda bile günlük raporda RFI numarasının görünmesi raporun bağımsız değerini sürdürür.

AKŞAM AKIŞI, ŞABLON VE ARŞİV DİSİPLİNİ

Günlük raporu standartlaştırmanın en pratik yolu sabit bir şablonla işe başlamaktır. Excel, tablet form (sahaya özel hazırlanmış) veya BIM tabanlı saha yazılımı fark etmez; kritik olan her gün aynı blokların aynı sırayla doldurulmasıdır. Tipik bir bina şantiyesi için günlük rapor şablonu şu sıra ile kurulur:

  1. Üst bilgi: Proje adı, sözleşme no, idare adı, tarih, hava (sıcaklık, yağış, rüzgar), çalışma süresi, yüklenici saha şefi adı
  2. İş gücü: Taşeron bazında toplam personel, meslek dağılımı, vardiya bilgisi
  3. İmalat: Blok / kat / aks bazında o gün yapılan iş kalemleri, miktar (m², m³, ton, ad), ataşman atıf numaraları
  4. Malzeme girişi: İrsaliye listesi, kabul kararları, numune etiketleri
  5. Makine-ekipman: Vinç, beton pompası, kazıcı yükleyici, jeneratör çalışma saatleri, arıza, atıl süre
  6. İSG: Toolbox, KKD, ramak kala, izin formları, ziyaretçi
  7. Kalite: Beton slump, küp numune, harç numune, varsa ret raporları
  8. Açık konular / RFI: Yeni açılanlar, yanıt bekleyenler, kapatılanlar
  9. Hava bağlı duruşlar / değişiklik talepleri: Süre uzatımı gerekçesi olabilecek satırlar net yazılır
  10. Fotoğraf ekleri: Zaman damgalı, asgari 6-8 kare, geniş + detay karışık
  11. İmzalar: Saha şefi (yüklenici), kontrol mühendisi (idare), tarih ve saat damgası

Akşam akışı bir saatlik pencereye sıkıştırılır: saha mühendisleri 17:00'de kendi bölümlerini doldurur, saha şefi 17:30-18:00 arası birleştirip onaylar, 18:00'de PDF tek dosya olarak kontrol mühendisliğine, merkez ofise ve şantiye arşivine gönderilir. Akşam göndermeyen şantiye ertesi sabah dünün ne yapıldığını hatırlamaya çalışır ve hata oranı yükselir; uluslararası proje yönetim literatüründe de "report before end-of-shift while information is fresh" prensibi bu yüzden vurgulanır.

ARŞİV, BİLDİRİM ZİNCİRİ VE GERİ DÖNÜK İZLEME

Günlük raporlar tarih sırasıyla klasörlenir; hem dijital (yıl/ay/gün, yedekli) hem fiziksel (cilt) tutulur. Süre uzatımı talebinde, gecikme cezası dosyasında, sigorta talebinde veya uyuşmazlık dosyasında bu kayıtlara dönülür. Üç ay önce yağmurlu bir günden ötürü duran iş, ancak o günün raporunda "saat 13:40'tan itibaren 22 mm yağış nedeniyle döküm iptal, B2 -1. bodrum kolonları" notu varsa süre uzatımı talebine dayanak olur.

Bildirim zinciri de standart olmalıdır: günlük rapora bağlı bir erken uyarı (early warning) notu, ileride hak iddiasına dönüşecek bir konuda idarenin önceden haberdar edildiğini gösterir. NEC4 disiplini bu prensibi bir sözleşmesel yükümlülük olarak yazar; Türk kamu işlerinde aynı disiplin "yüklenicinin bildirim yükümlülüğü" olarak yazısız da olsa çalışır. Hava, malzeme gecikmesi, idarece verilmemiş karar gibi sorunlar günlük rapora not olarak girdikten sonra ayrı bir yazıyla da bildirilirse, talep aşamasına geldiğinde "neden o tarihte söylemediniz" sorusuna verecek cevap zaten dosyadadır.

Saklama süresi kamu işlerinde sözleşmede yazılı süre kadar, garanti süresi sona erene değin asgari 10 yıl olarak tutulur; özel yapı işlerinde de garanti döneminde çıkacak kusurlar için aynı süre uygundur. Sözleşmesel veya hukuki uyuşmazlığa konu olabilecek dosyalarda saklama süresi davanın kesin sonuçlanmasına kadar uzar. İyi tutulmuş bir günlük rapor seti, proje bittikten yıllar sonra bile projenin hikayesini anlatabilen tek belgedir; sahada bir saatlik akşam disiplini, masada haftalarca sürebilecek tartışmayı baştan keser.
